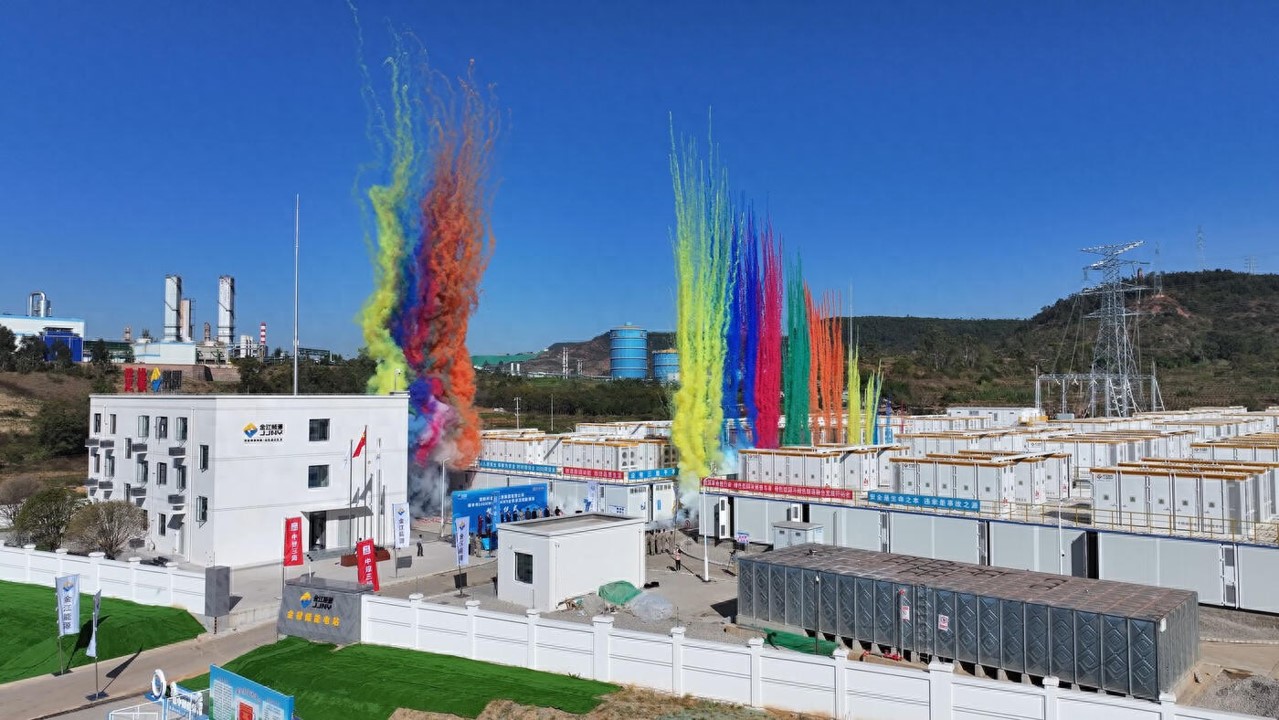

2025年11月28日下午,云南省首個全釩液流儲能項目——祿豐市全釩液流儲能項目在祿豐產業園區金山片區正式投產。項目從進場施工到建成投運僅用232天,有效推動全省儲能產業多元化發展。

該項目總投資12.37億元,占地53.09畝,建設規模為100MW/400MWh,采用戶外集裝箱布置方式,并配套新建220kV升壓站及雙回8.7公里220kV線路,“π”接彝山風電場至500kV和平變線路。項目定位為電網側共享儲能,設計運行期25年,建成后年充電量約2.4億千瓦時、年放電量約1.68億千瓦時,可實現年產值1.08億元、年繳稅收1300萬元,同時為新能源項目提供30萬千瓦容量租賃服務。
該項目總投資12.37億元,占地53.09畝,建設規模為100MW/400MWh,采用戶外集裝箱布置方式,并配套新建220kV升壓站及雙回8.7公里220kV線路,“π”接彝山風電場至500kV和平變線路。項目定位為電網側共享儲能,設計運行期25年,建成后年充電量約2.4億千瓦時、年放電量約1.68億千瓦時,可實現年產值1.08億元、年繳稅收1300萬元,同時為新能源項目提供30萬千瓦容量租賃服務。
項目建設期間,參建單位針對高海拔施工環境開展技術攻關,采用模塊化施工工藝,將GIS設備安裝精度控制在0.5毫米以內,解決了高海拔地區電氣設備絕緣、防雷等技術難題;針對個別鐵塔位于陡坡區域的實際,創新開展“空中轉運”作業方式,確保工程推進質量和安全。投產沖刺階段,項目團隊對操作流程進行細化管控,依次完成關鍵節點施工,順利實現升壓站一次投運。
項目投運后,將有效提升區域電力系統調峰能力和源網荷儲協同調度水平,對促進新能源規?;_發利用、推動云南省國家清潔能源基地建設、構建新型電力系統具有積極意義。
